我从事了十多年的桥梁预制梁施工工作, 混凝土浇筑这一工序, 虽然表面上看着非常简单, 但是实际上, 温度和养护这两道大关, 如果有人稍微有一点点的疏忽的话, 那么梁体就会出现问题。轻的情况之下, 会使得梁体产生裂缝, 重度的情况下, 则很有可能导致整批次的产品全部报废。
混凝土浇筑温度怎么控
夏天进行浇筑作业的时候, 最让人担心的问题就是水化热。当环境温度的数值超过35摄氏度的时候, 混凝土内部的温度上升幅度非常大, 甚至可以飙升到70摄氏度以上, 此时因为温差变得很大, 所以梁体表面的部位会直接出现裂缝的情况。
我在这个方面一般会提出要求, 就是要严格入模温度控制在28℃以内, 另外还需要让骨料提前用遮阳棚给盖住, 此外还要在水泥里面掺加粉煤灰, 其目的就是为了降低水化热的影响,这几样措施缺一不可, 必须都要做到位。
在冬天, 情况恰恰是相反的, 如果气温低于5℃的情况出现的话, 就千万不要强行进行浇水养护的工作了。
可以往里面添加防冻剂, 并且使用热水来进行搅拌混合, 这样可以把混凝土出机时的温度提升到5到10℃的范围之内, 当浇筑作业完成之后, 需要覆盖两层保温被, 在前两三天内, 不要着急着拆除模板, 要让混凝土自己去慢慢提高温度。
预制梁浇筑后怎么养护

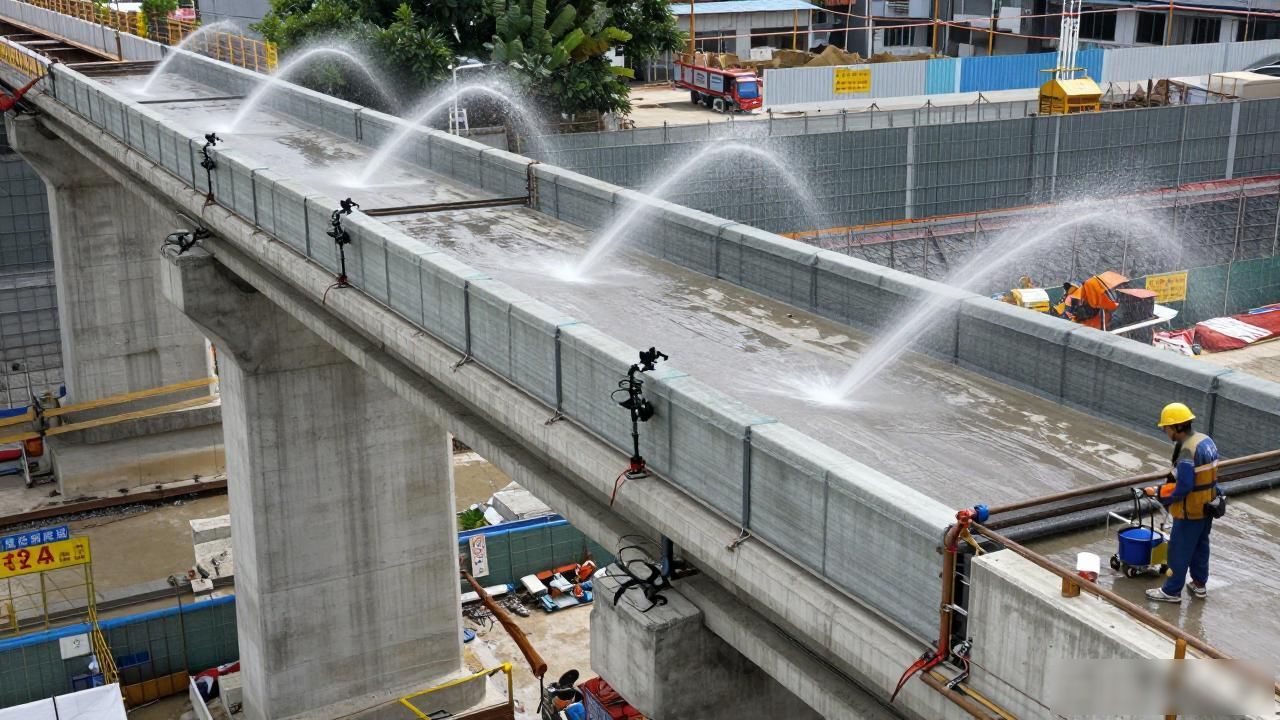

在混凝土拆除了模板之后进行养护这一环节, 比进行浇筑施工本身更能检验一个人的专业功底如何。对于梁体表面而言, 必须持续地保持其处于湿润的状态。我个人所习惯采用的做法是, 利用土工布进行覆盖, 并且配合自动喷淋设备来进行作业, 这种操作一天之内会进行三到四个轮次。
在工程的早期养护阶段, 最开始的那两天是最为关键的时间段。如果在这期间水分供应中断, 且时间超过了两个小时, 那么混凝土表面就非常容易产生塑性收缩产生的裂缝。等到这种现象出现之后, 即便后续再试图进行补救, 也已经无法挽回, 因为为时已晚。
养护周期至少7天, 高强混凝土要拉到14天, 期间用红外测温仪隔两小时测一次梁体内外温差, 温差超过20℃立马加保温层, 很多项目部图省事提前撤了喷淋, 结果内部水化没完成, 承载力根本上不去。
温度和养护, 归根结底也就是四个字, 那就是别节省时间, 也别节省水。毕竟梁体在厂区停留的时间有十来天那么长, 如果期间能够多花一点精力去仔细查看和照顾, 那么等这批梁体安装到桥梁上部之后, 所隐藏的潜在风险因素就会相应减少一些。
